くらし 令和6年度下半期 下水道事業の業務状況 (令和6年10月1日~令和7年3月31日)

下水道事業の令和6年度下半期の業務状況および令和6年度決算状況について報告します。

●業務の状況
令和6年度下半期で処理した汚水量は2,880,567立方メートル(前年同期比102,131立方メートル減)でした。そのうち下水道使用料の対象となる有収水量は2,684,784立方メートル(前年同期比5,794立方メートル減)でした。
令和6年度の1年間では、汚水処理量6,045,754立方メートル(前年度比54,914立方メートル減)、有収水量5,349,768立方メートル(前年度比14,800立方メートル増)となりました。

●工事の実施状況
下水道管のない供用区域に汚水管きょ埋設工事を実施しました。また、老朽化した汚水管きょの布設替の工事などを実施し、管路施設における健全性の確保に努めました。

●予算の執行状況(消費税込み)

▽下水道事業収益13億5,648万円
うち下半期7億525万円

▽下水道事業費用11億6,692万円
うち下半期9億5,135万円

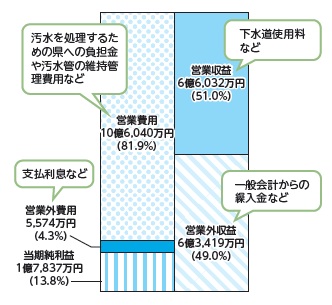

下水道事業収益と費用は、各家庭から排出される汚水を適切に処理するための収入と費用です。収益の柱となる下水道使用料の収入は6億7,679万円、一般会計からの繰入金は3億5,862万円、維持管理費の財源としての国庫補助金は250万円でした。
費用は県境川浄化センターでの汚水処理費用2億8,912万円、汚水管の維持管理のための費用1億199万円、使用料収納業務などの事業運営費用9,820万円を支出しました。

▽資本的収入3億9,291万円
うち下半期1億6,423万円

▽資本的支出6億4,578万円
うち下半期3億6,213万円

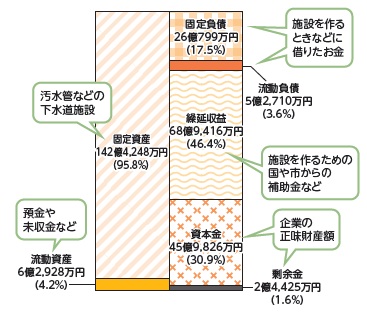

資本的収入と支出は、下水道サービスを将来にわたって提供していくために必要な管路施設の整備工事や長寿命化工事に係る収入と支出です。建設改良費2億128万円、企業債償還金4億4,451万円を支出し、一般会計からの繰入金2億2,647万円、企業債1億4,100万円を収入しました。収入が不足する額は、減価償却費などの企業内部に留保されている資金で補てんしました。

◎詳細は市ホームページをご確認ください

▽損益計算書(令和6年4月1日~令和7年3月31日)

▽貸借対照表(令和7年3月31日)

問合せ:下水道課業務係
【電話】0562-92-1126
